68 m
Meter ny dränering
10 arbetsdagar
Projektlängd
4 personer
Teamstorlek
Projektet omfattade ny dränering och grundisolering av källarväggar åt en privatkund i Tureberg, Sollentuna. Fastigheten hade noterade fuktgenomslag längs källarens långsidor och marken låg med otillräcklig lutning från huset. Arbetet planerades, utfördes och avslutades under 2026, och projektet avslutades i april 2026 med dokumenterad funktionskontroll och återställd trädgårdsmiljö.
Så utfördes arbetet steg för steg
Uppdraget inleddes med en teknisk genomgång av husgrund och marknivåer. Källarväggarna inspekterades invändigt och utvändigt, och fuktmätningar utfördes längs sockel och hörnpartier. Ledningar och installationer i mark lokaliserades med utsökning innan schakt planerades. En arbets- och trafiksäker zon sattes upp, och känsliga ytor i trädgården skyddades med markmattor och plank. Därefter påbörjades schakt med minigrävare, kompletterat med handschakt intill grundmuren. Schakten fördes ner till underkant sula och hölls torra med dränkbar pump. Befintliga dräneringsrör och föråldrade fuktskydd togs bort och kördes bort för återvinning.

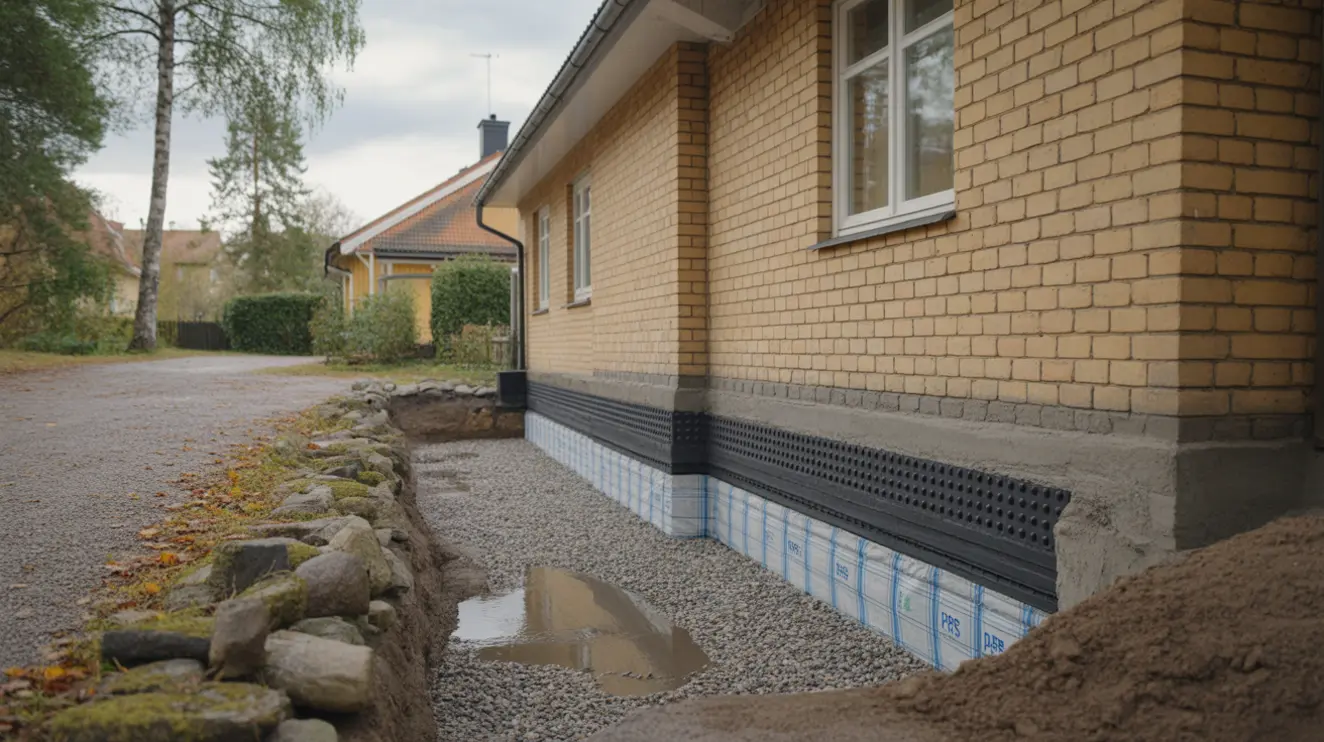

När källarväggarna frilades rengjordes ytan noggrant med högtryck och borste. Mindre skador i putsskiktet bilades ur och lagades med cementbaserat reparationsbruk. Väggytan primades och ett bitumenbaserat tätskikt ströks i två lager för att skapa en sammanhängande fuktspärr. Mot grunden monterades därefter XPS-isolering i 100 mm tjocklek. Ovanpå isoleringen monterades en dränerande knoppmatta som avslutades med täcklist i överkant för att hindra inträngande smuts och ytvatten. Hörn och genomföringar tätades med manschetter och elastisk fogmassa.
Nya dräneringsrör i 110 mm dimension med fiberstrumpa lades på dränerande bädd av 8–16 makadam. Rören lades med kontrollerat fall mot dagvattenanslutning och försågs med spol- och inspektionsbrunnar vid strategiska punkter, bland annat vid husets fyra hörn. Rörgravarna täcktes med makadam runt om, och hela den dränerande konstruktionen omslöts med geotextil N2 för att minimera igensättning från finmaterial. Stuprörens dagvatten leddes via sandfångsbrunnar och kopplades till befintlig dagvattenledning enligt gällande förutsättningar.
Återfyllning utfördes lager för lager. Dränerande material återfylldes närmast väggen och packades skonsamt i etapper för att skydda konstruktionen. Därefter återfördes befintliga massor där de höll tillräcklig kvalitet, kompletterade med nytt material där det krävdes för att skapa korrekt lutning från huset. Gångytor och rabattkanter återställdes, och tidigare lagda markplattor lades tillbaka på ny, jämn bädd. Slutligen monterades skyddslist och väggytan kontrollerades så att tätskiktet var obrutet hela vägen upp till marknivå.
Arbetet avslutades med provspolning av dräneringssystemet och dokumentation med foto och relationsskiss. Efter en inledande torkperiod uppmättes avsevärt lägre fuktnivåer i källarväggarna, och innemiljön upplevdes torrare. Trädgården lämnades i ordnat skick, och kunden fick skötselanvisningar för rensning av brunnar och rekommendationer för markskötsel runt sockeln. Lösningen gav ett driftsäkert avvattningssystem, förbättrad värmeekonomi i källarplanet genom den monterade isoleringen och en markprofil som ledde bort ytvatten från byggnaden.
Vad ingick
- ✓ Besiktning, inmätning och fuktmätning av källare och mark
- ✓ Schaktning, länshållning och bortforsling av gamla rör och massor
- ✓ Nya dräneringsrör med spolbrunnar och anslutning till dagvatten
- ✓ Grundisolering, knoppmatta, tätskikt och komplett återställning
Material
| Material | Mängd |
| Dräneringsrör 110 mm med filterstrumpa | 68 m |
| Makadam 8–16 | 24 ton |
| Geotextil N2 | 140 m² |
| XPS grundisolering 100 mm | 85 m² |
Planerade dräneringsarbeten kring bostad i liknande miljö
Vid liknande förfrågningar fick kunder en tydlig plan för besiktning, tidsram och utförande. Teamet återkopplade snabbt, gjorde platsbesök och tog fram en lösning som tog hänsyn till befintlig trädgård, tillgänglighet och årstid. Dokumentation och kontakt hölls samlad så att beslutsvägar förkortades och störningar på tomten minimerades.
Under projekten togs materialval och tekniska detaljer alltid fram utifrån byggnadens förutsättningar. Kunder fick ritningar eller skisser över dräneringssträckorna, information om brunnars placering och instruktioner för drift och underhåll. Efter avslutad entreprenad överlämnades foton och protokoll som stöd för framtida skötsel.
- ✓ Inledande platsbesök och behovsanalys
- ✓ Dokumenterad fuktmätning och förslag på lösning
- ✓ Tydlig tidplan och samordning med boende
- ✓ Rekommenderade material och metodbeskrivning
- ✓ Överlämning av relationsskiss och skötselanvisningar
